Bildergalerie Gemeindezentrum 01.01.2025 bis 31.12.2025
"BILDER UND INFORMATIONEN WERDEN WEITER ERGÄNZT"
01-2025

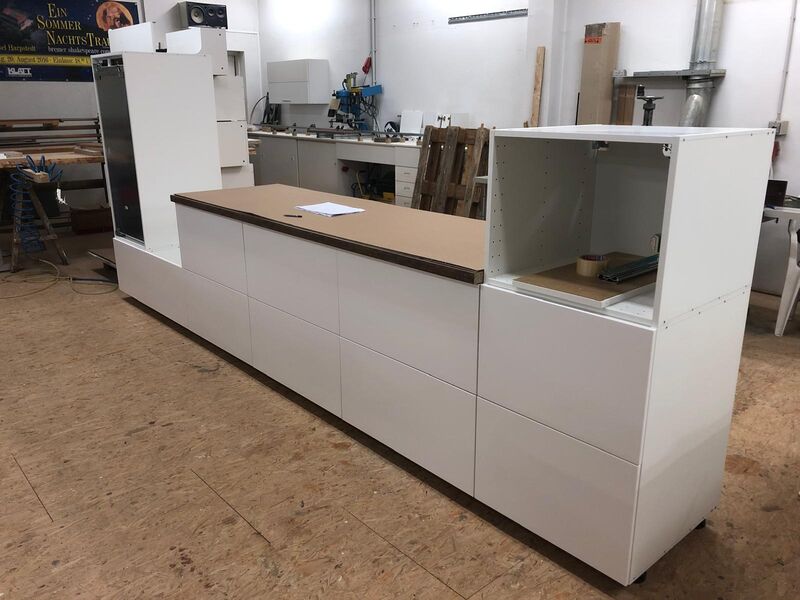

- Die ersten Küchenelemente werden gebaut
- Deckenkonstruktion in der Diele werden erstellt

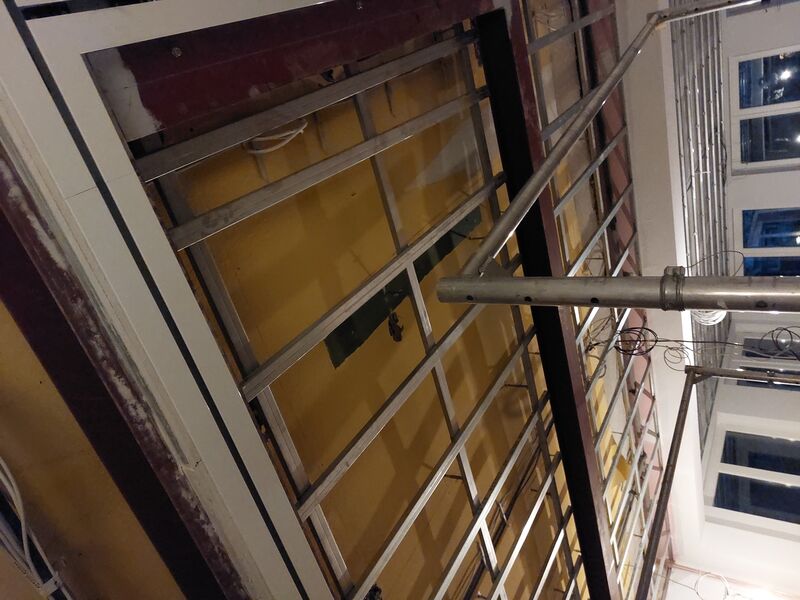

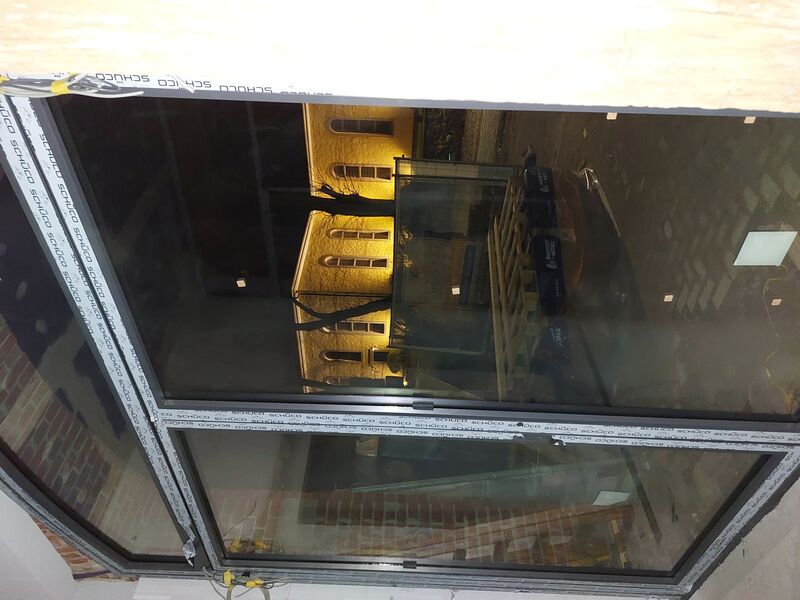

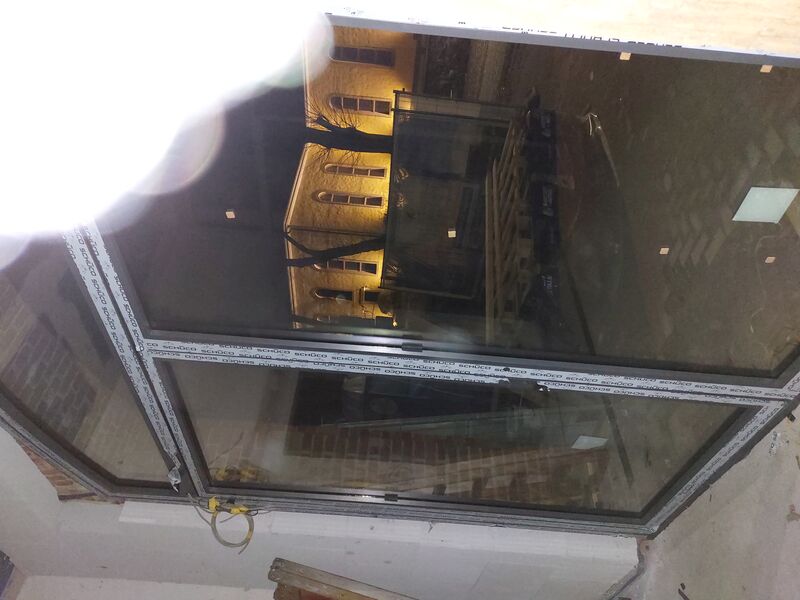

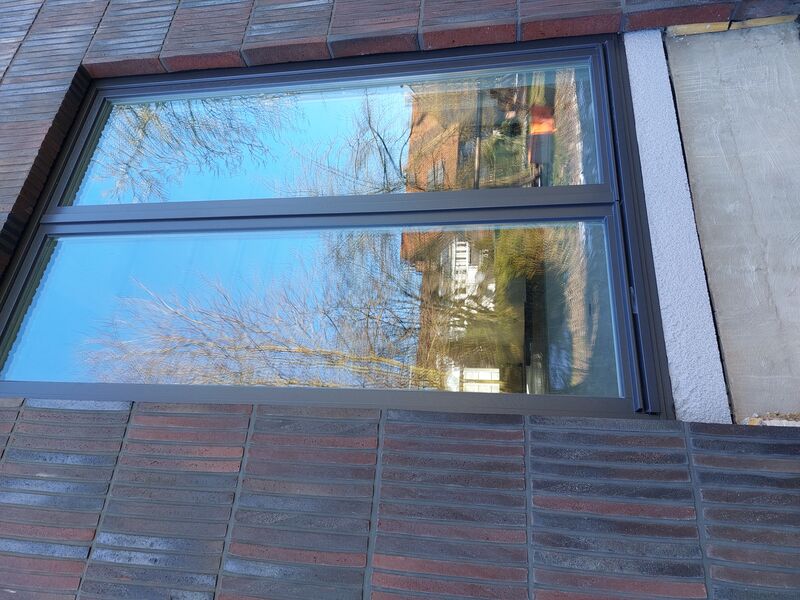

- Teilweise werden Fenster erneuert

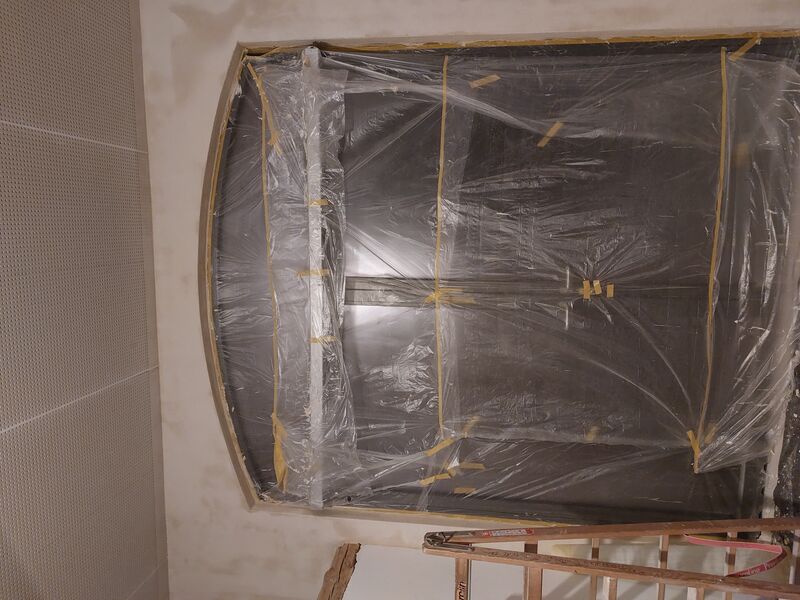

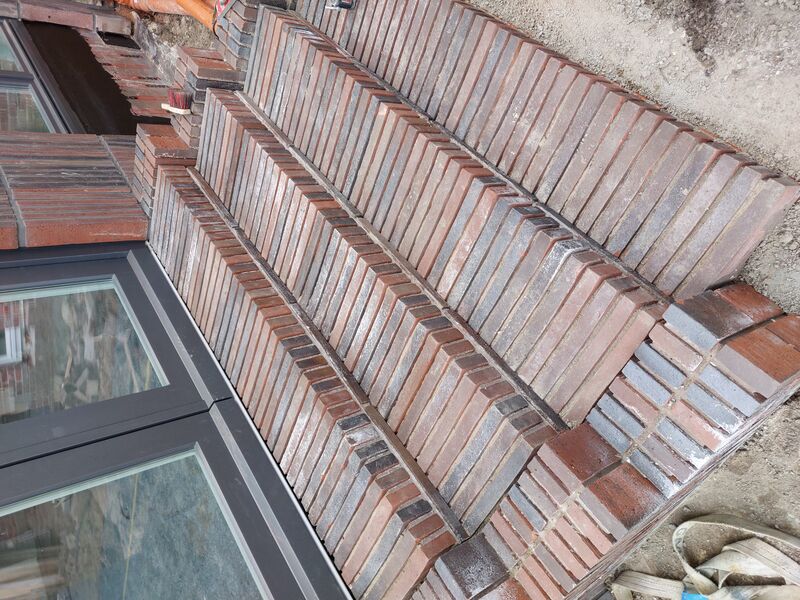

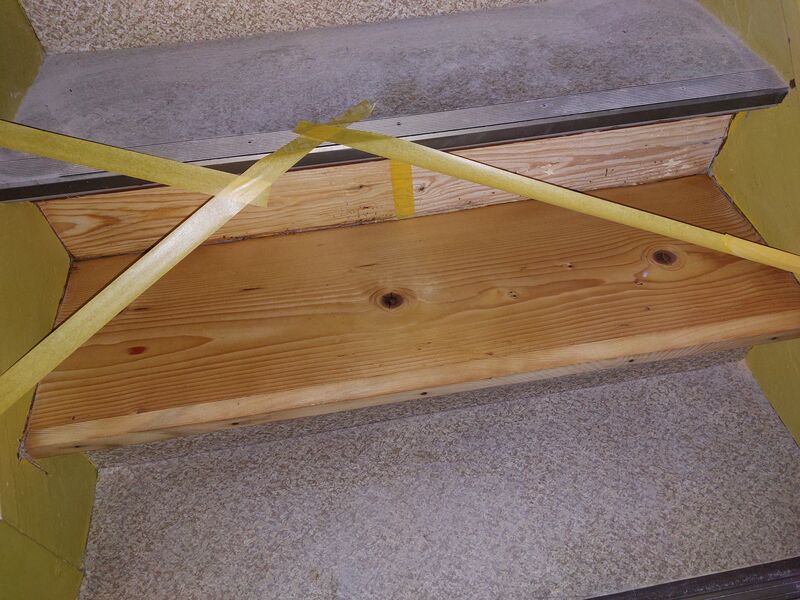

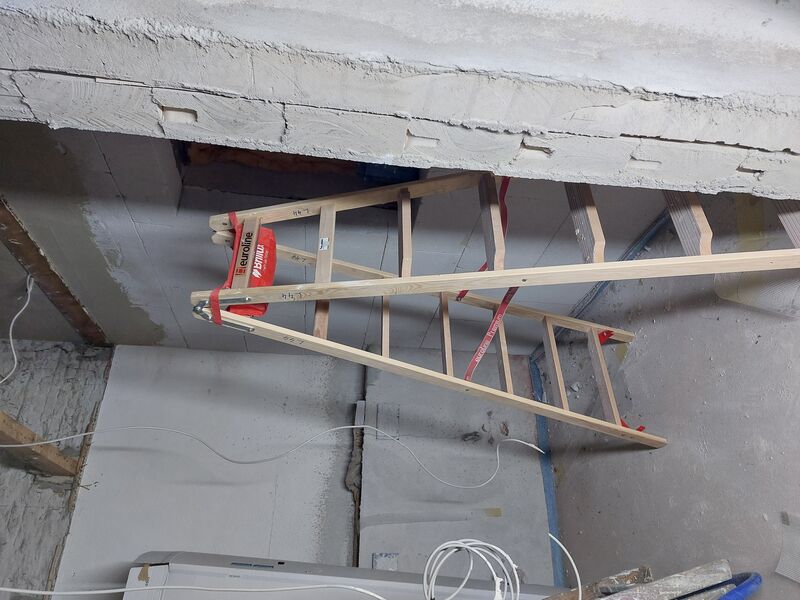

- Treppenstufen werden als Muster saniert

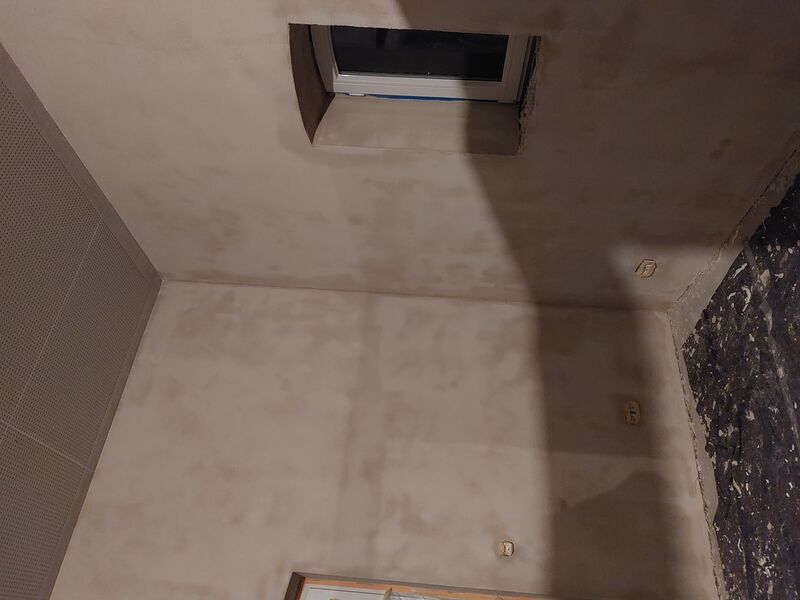

- Malerarbeiten werden nach Vorgabe ausgeführt
02-2025

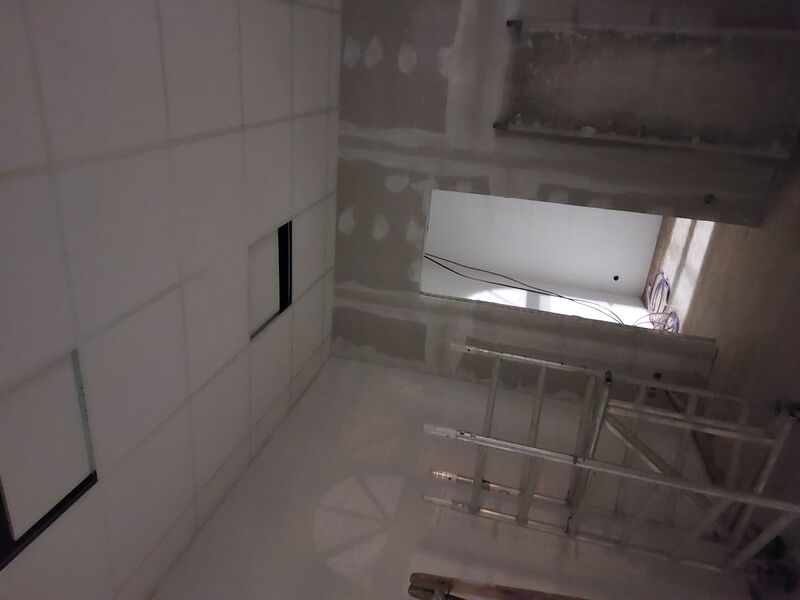

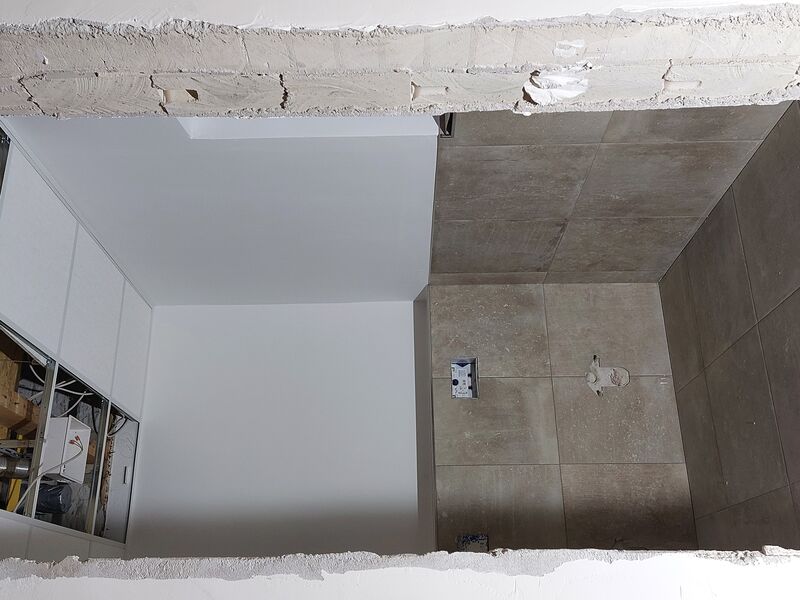

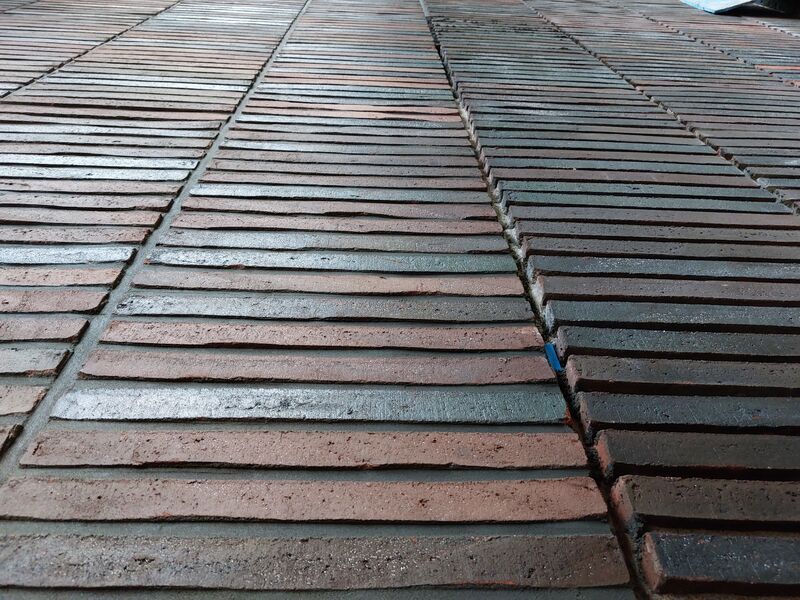

- Fliesenarbeiten

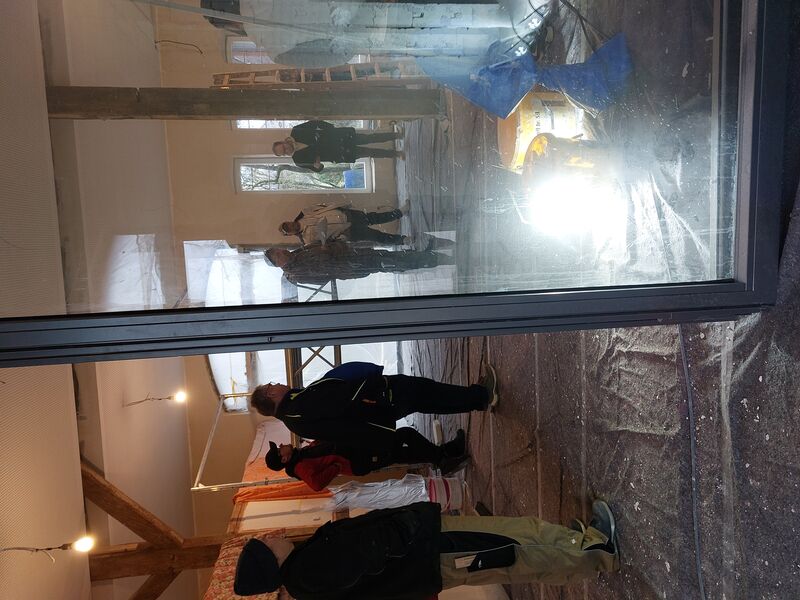

- Immer mal wieder Baubesprechungen

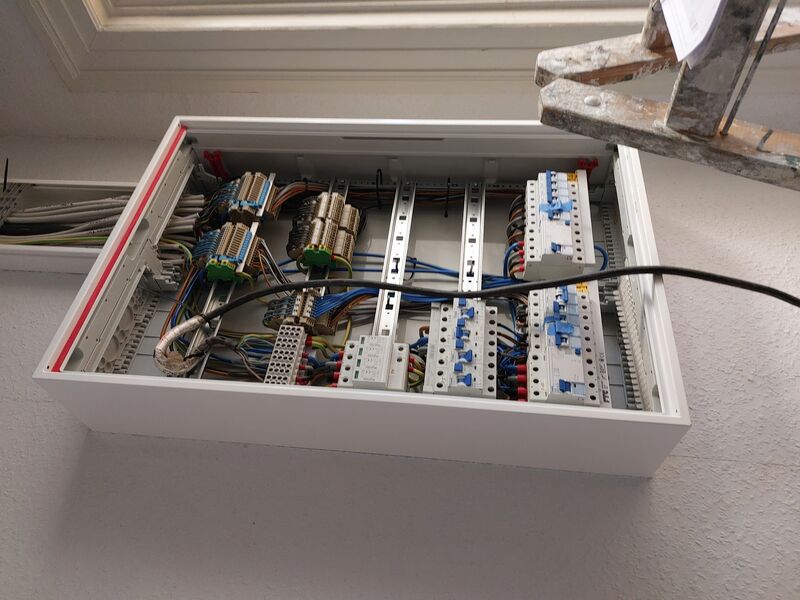

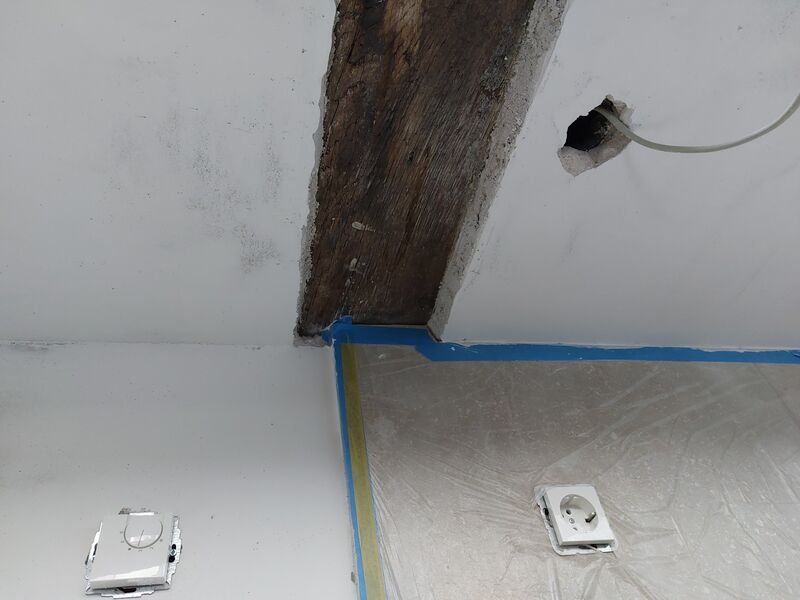

- Elektroinstallationen nach umfangreichen Plänen

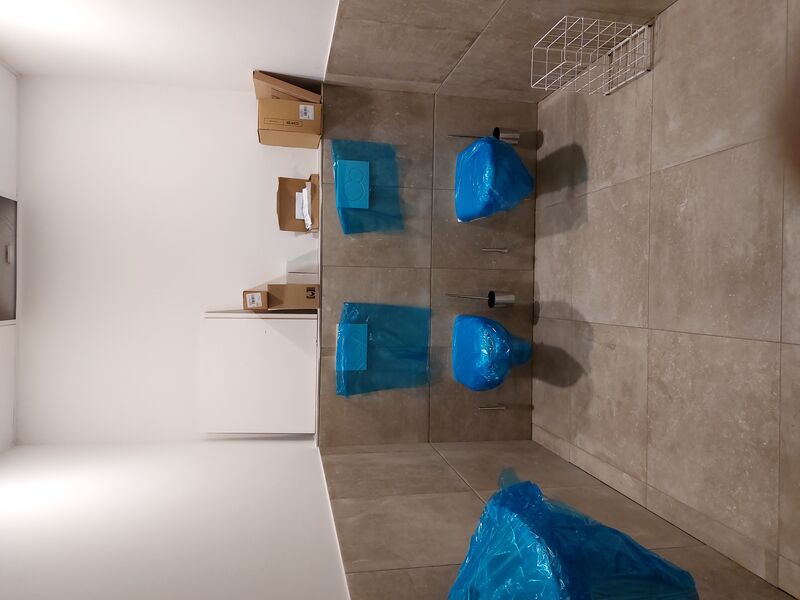

- Installation der Bäderausstattung
- Schallmessungen wurden zur Unterstützung der Entscheidungen durchgeführt

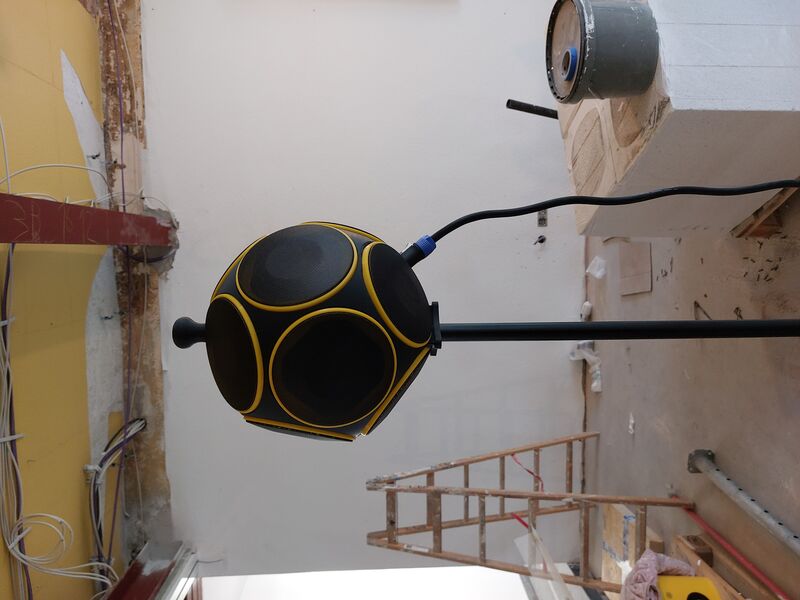

- Die Ersten Lampen werden verbaut
- Die Netzwerktechnik für das Gebäude entsteht
03-2025

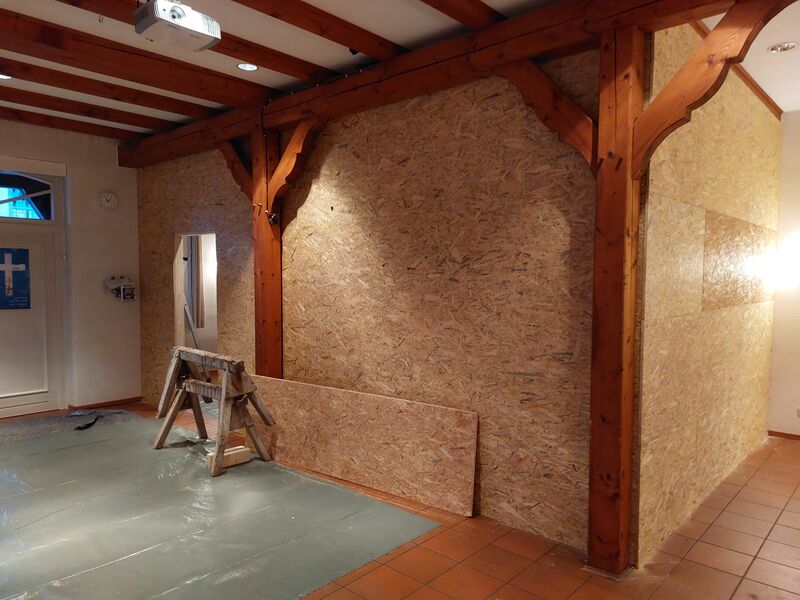

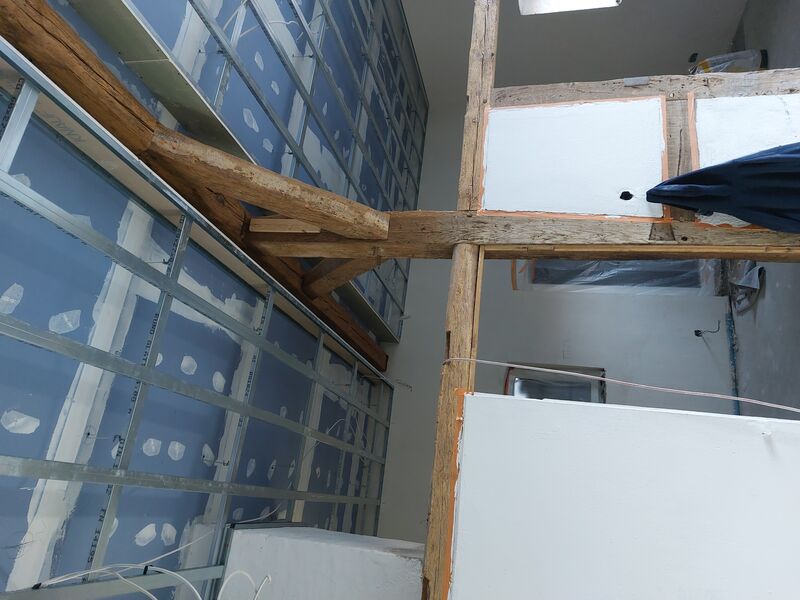

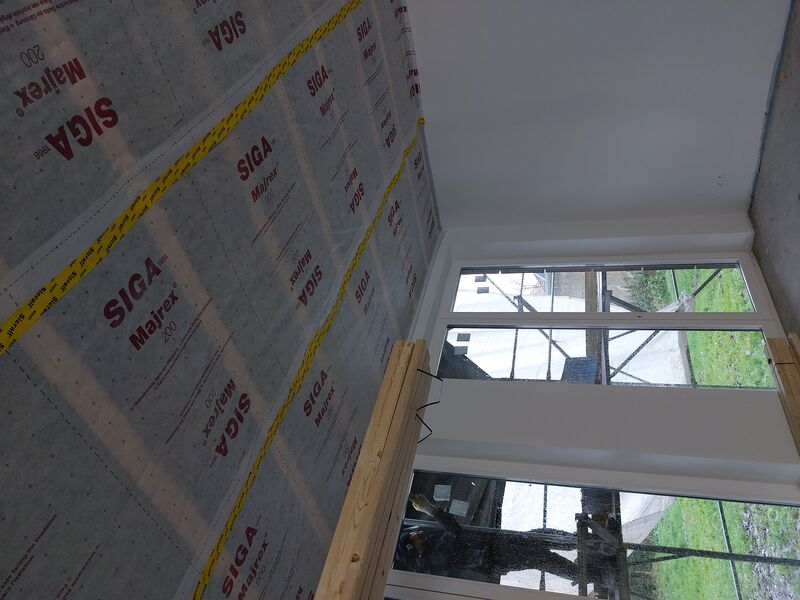

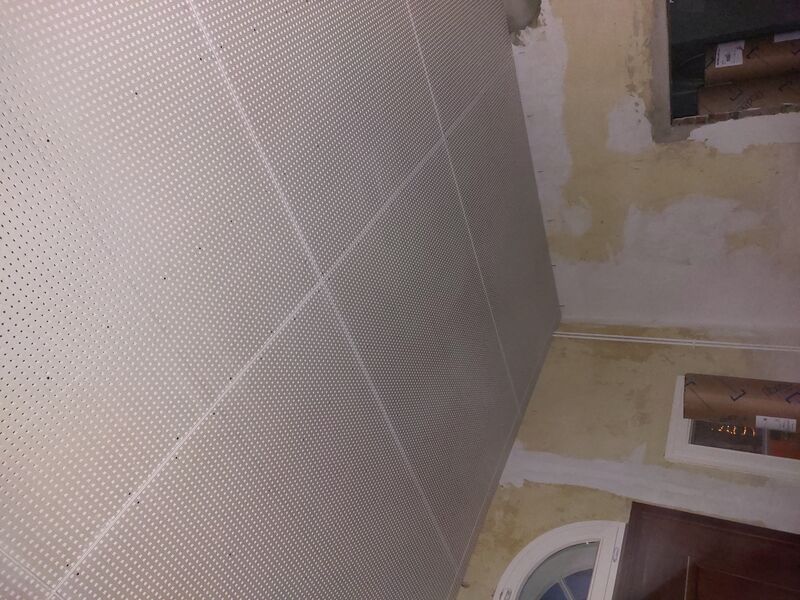

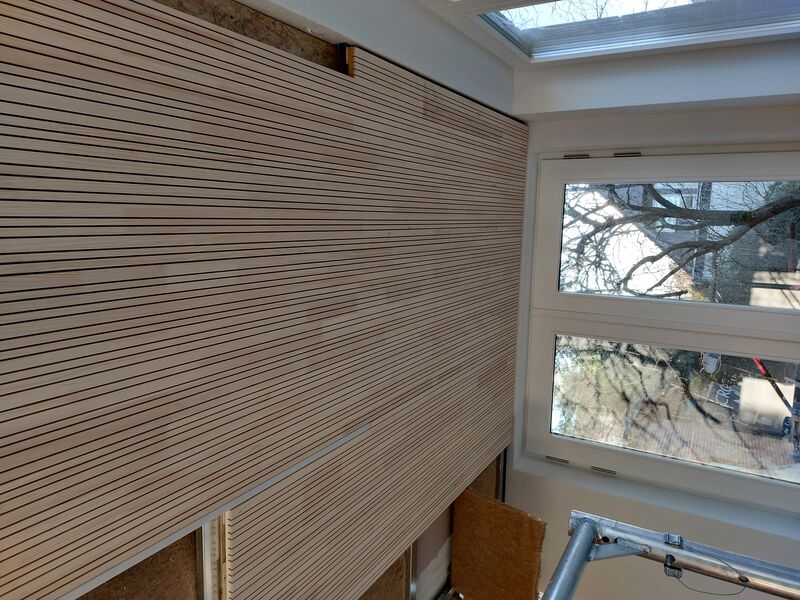

- Trockenbau im Altbestand ist eine Herausforderung

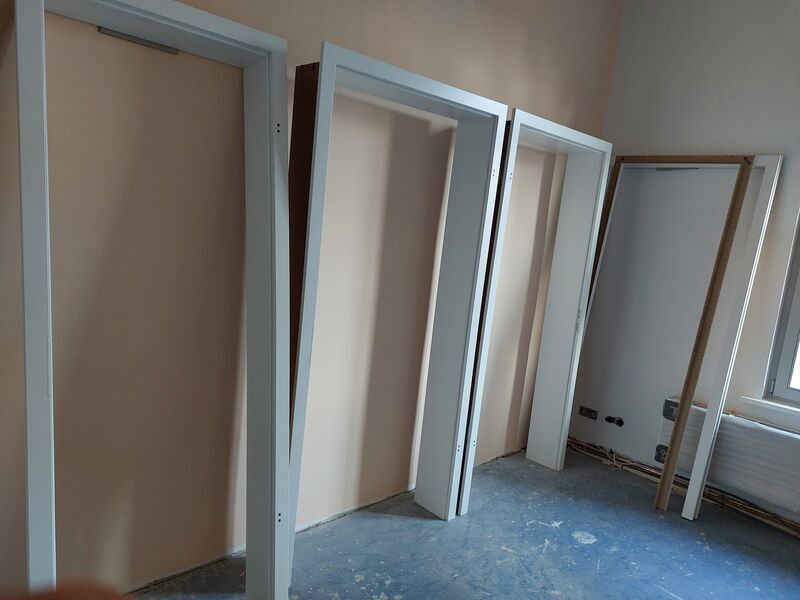

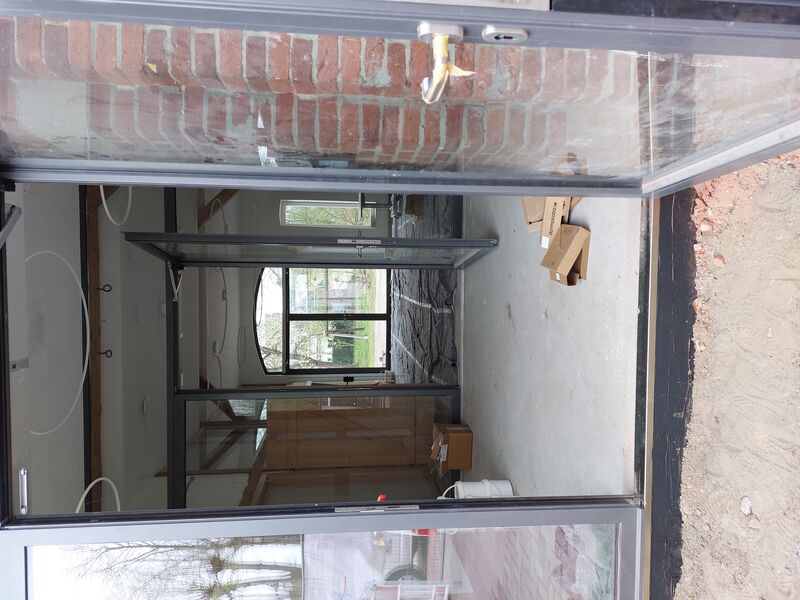

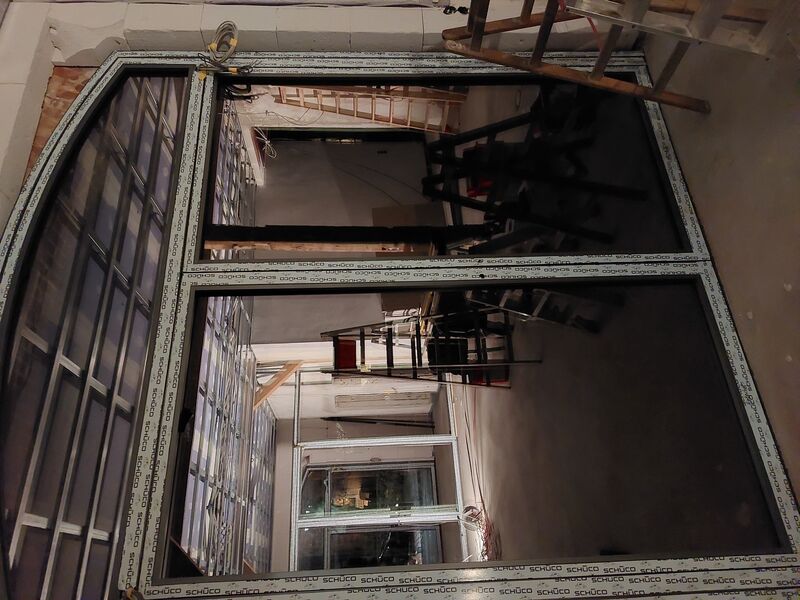

- Türen werden geliefert
- Treppenelemente für den Saalanbau werden verbaut

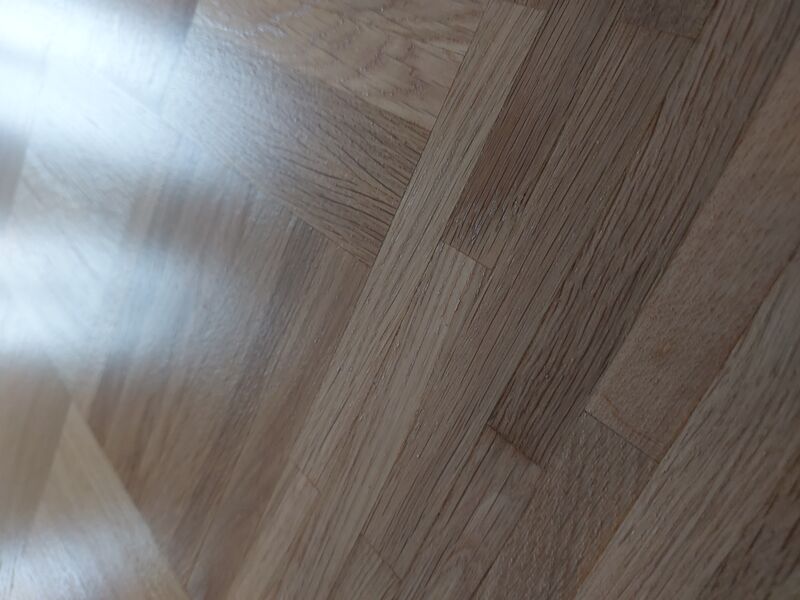

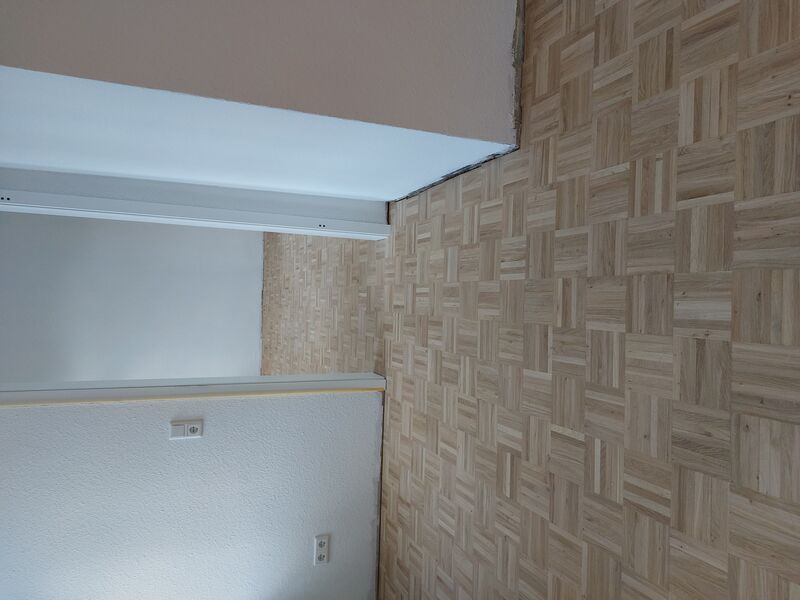

- Vorhandene Holzfußböden werden saniert

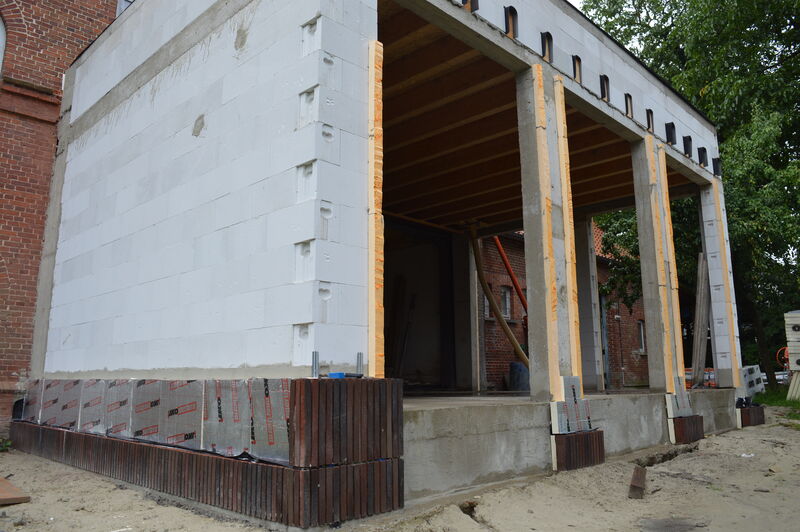

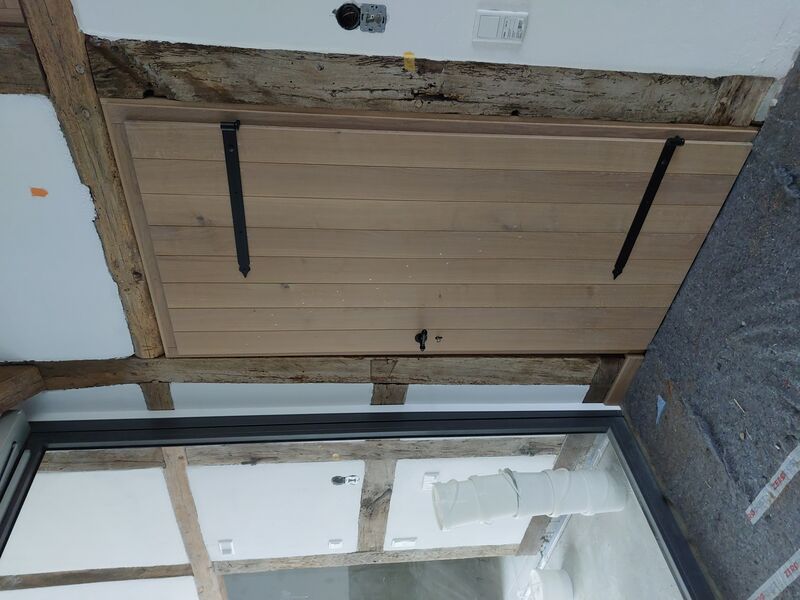

- Die neue Saaldecke wird eingebaut
04-2025

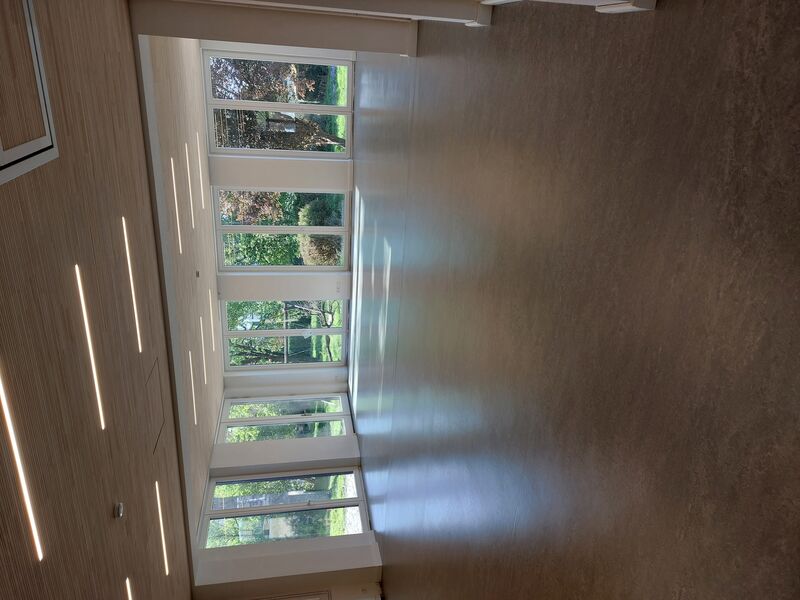

- Weitere Türen werden geliefert
- Installation Sanitär und Elektro wird fortgesetzt

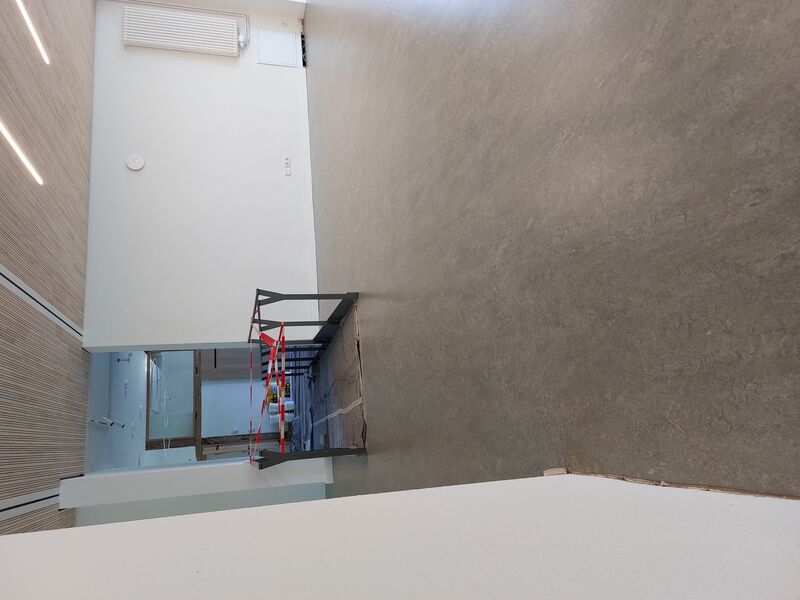

- Der barrierefreie Zugang im Gebäude nimmt Form an
05-2025
- Bestellte Schiebeelemente/-türen werden eingebaut

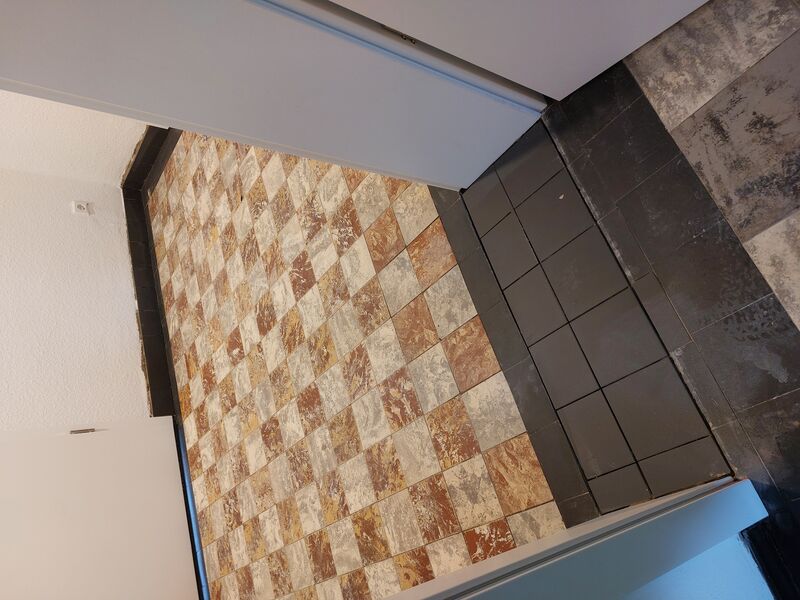

- Vorhanden Fliesenböden werden saniert
06-2025
- Die Küche wird geliefert
07-2025

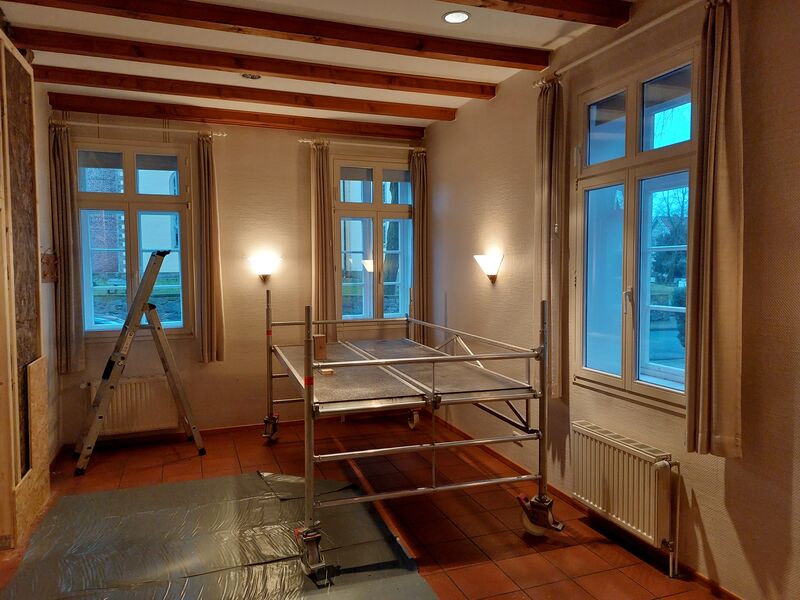

- Das Kirchenbüro kann langsam wieder umziehen

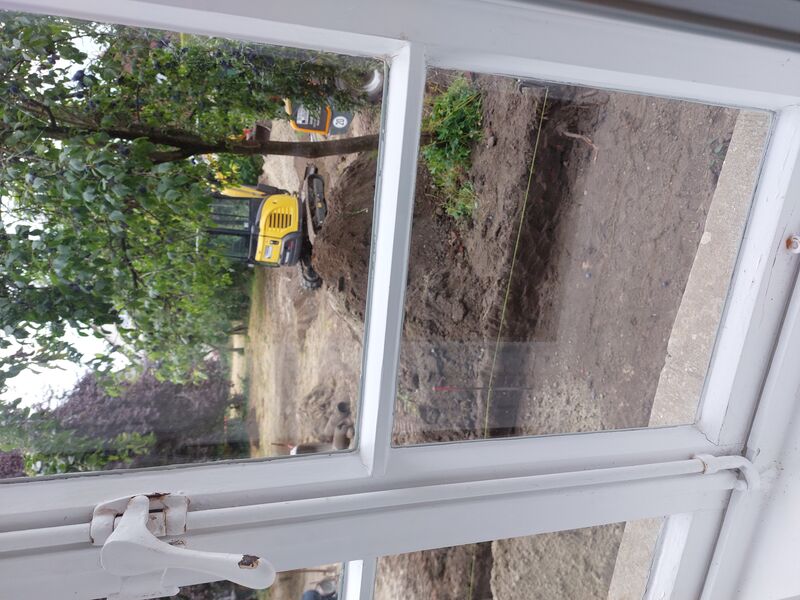

08-2025

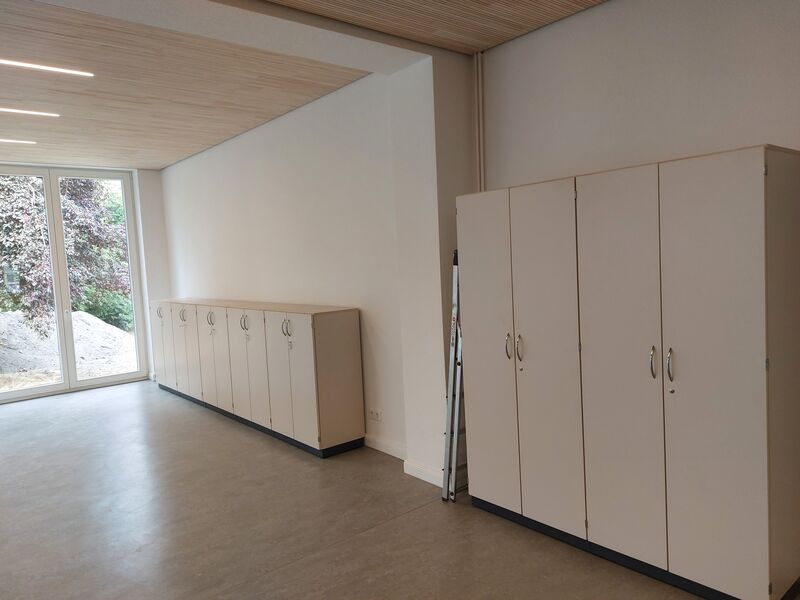

- Der Jugendraum wird ausgestattet
- Gartenarbeiten werden ausgeführt
- Technik wir installiert
- Möbel werden geliefert
- Pflasterarbeiten
- Endmontage Elektriker
09-25
- Einweihung 14.09.2025 14:00 Uhr
Bildergalerie Gemeindezentrum 01.07.2024 bis 31.12.2024
07-2024

- Feuerwehr Harpstedt bei einer Übung

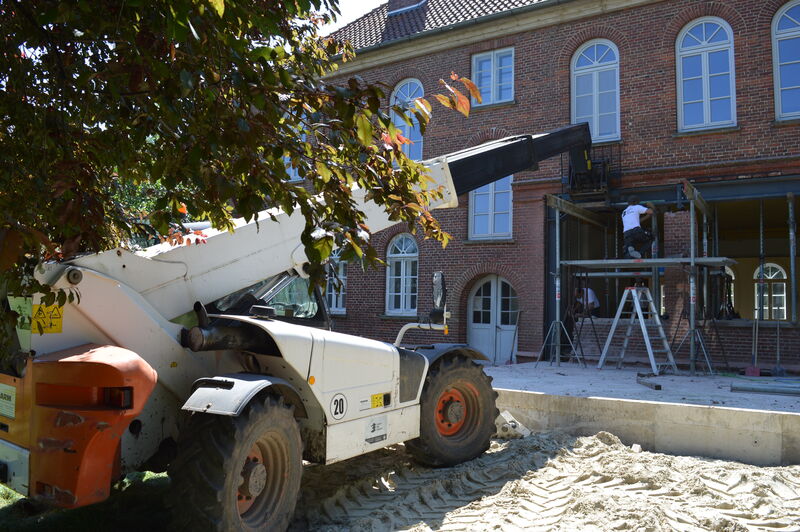

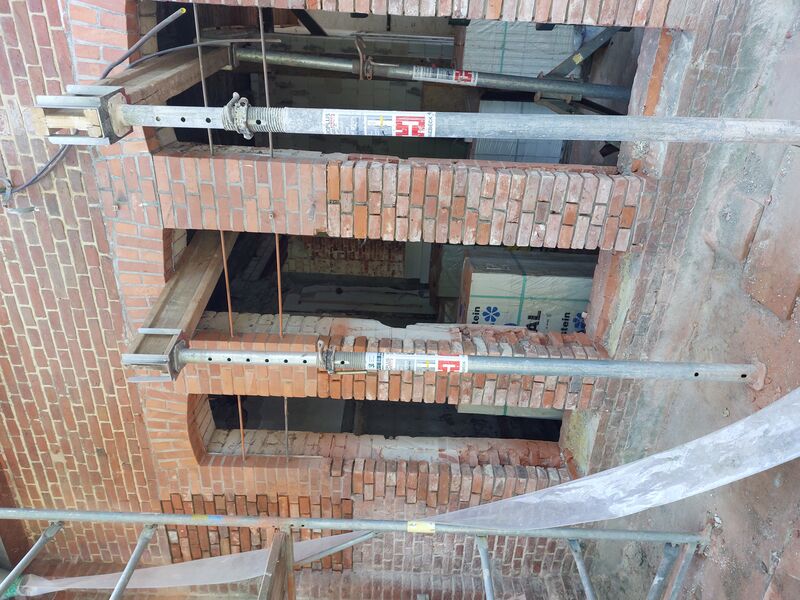

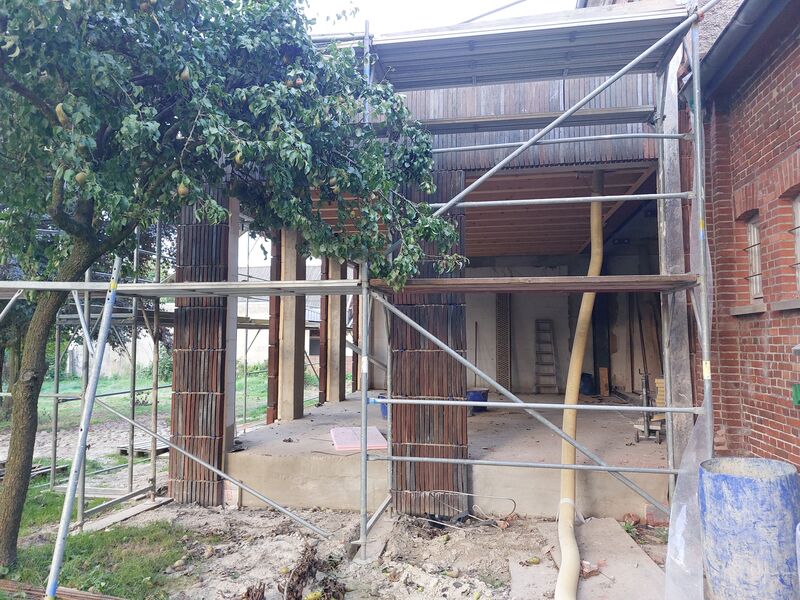

- Die Dachkonstruktion für den neuen Saalanbau wird verbaut

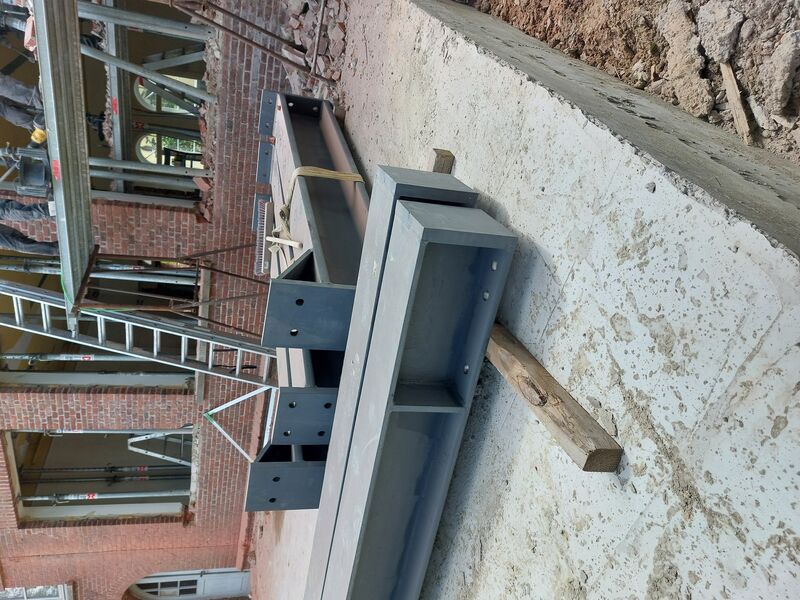

- Benötigte Träger werden eingesetzt
- Maler, Elektriker und Heizungsbauer erledigen die ersten nötigen Arbeiten
08-2024
- Die bestellten Klinkerelemente werden aufgesetzt
- In der Diele wird die benötigte Sole gegossen.
- Wände werden nach Vorgabe gemauert
- Fensterausschnitte werden vergrößert und mit vorhandenen Klinkersteinen und Fensterbänken neu vermauert
09-2024

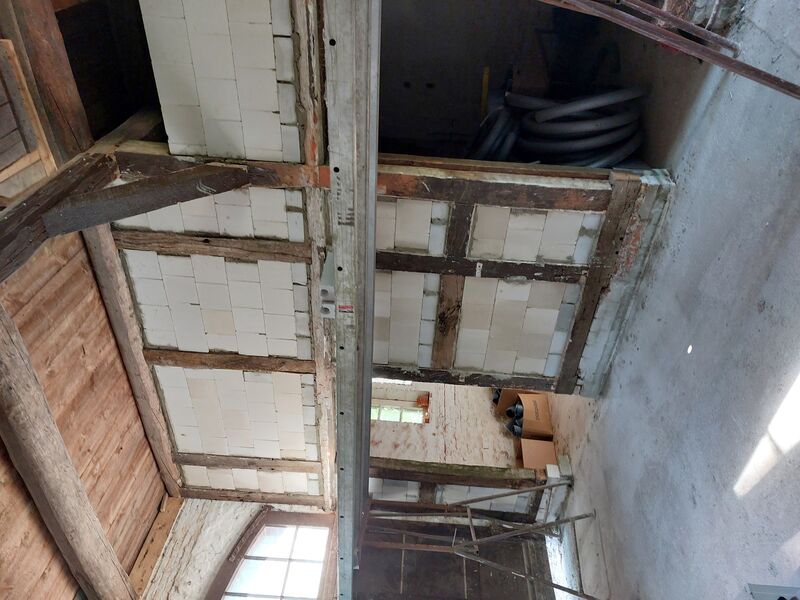

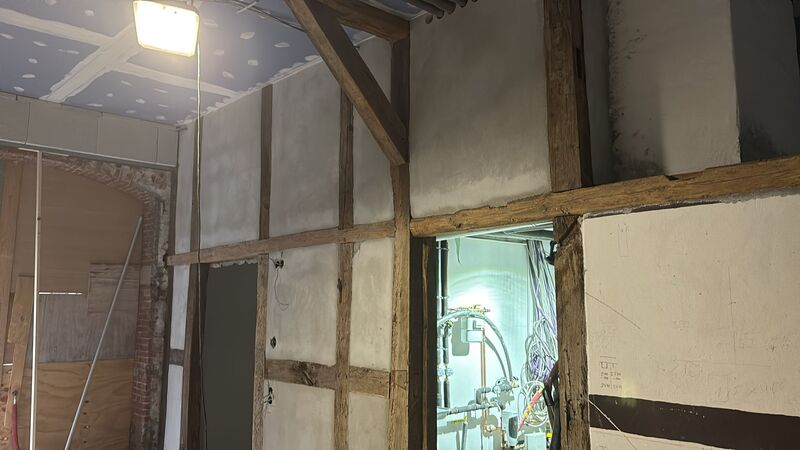

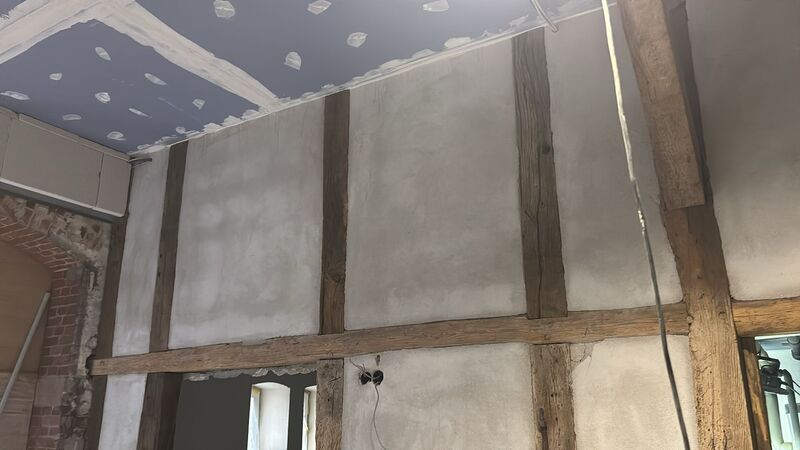

- Freigelegtes Fachwerk wird nach Absprache ergänzt

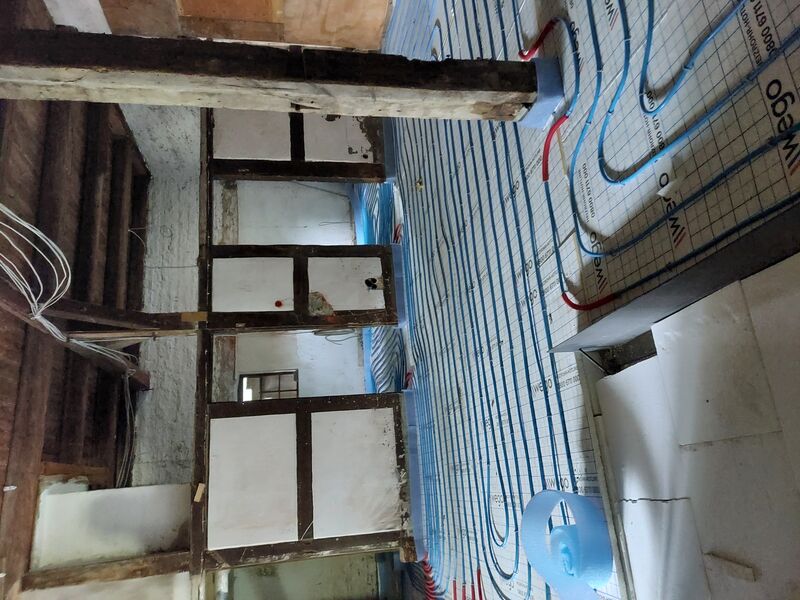

- Leitungen für Strom, Wasser und Heizung (incl, Fussbodenheizung) usw. werden durch die die anwesenden Firmen mit ihren hervorragenden Handwerkern den aktuellen Lageplänen und Zeichnungen angepasst

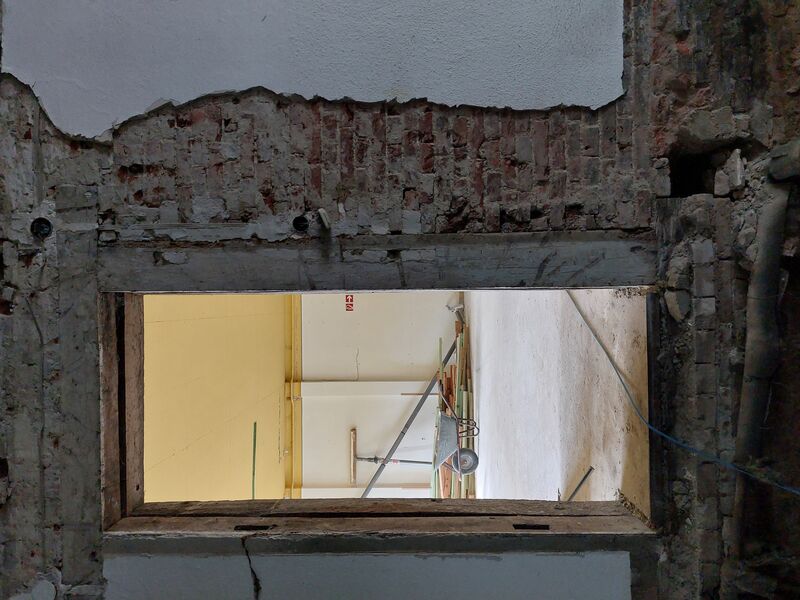

- Fenster und Türlöcher werden geschlossen, bis die Fenster geliefert und eingebaut werden
10-2024

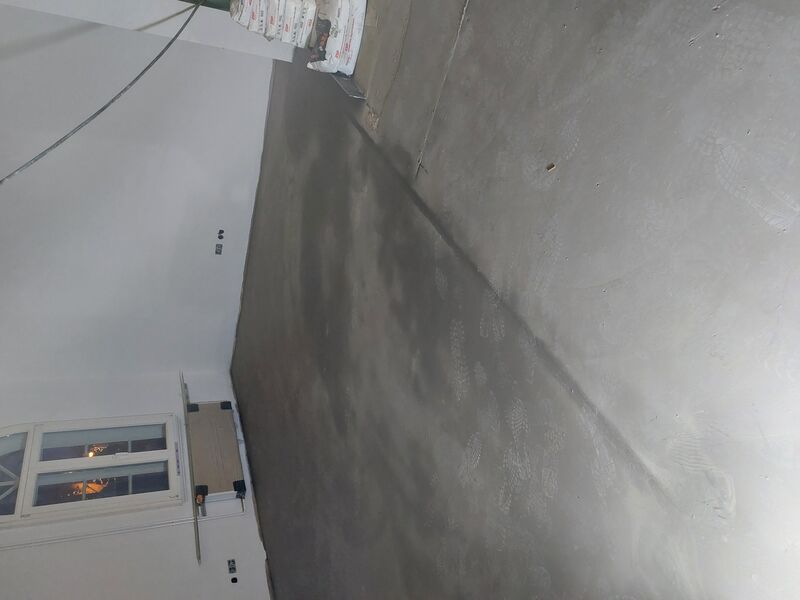

- Der Estrich wird aufgebracht
- Alte Wandflächen werden saniert
- Decken werden wieder eingezogen
- Schaltschränke in den einzelnen Bauabschnitten entstehen
- Die Baustelle wird zum trocknen und für die Arbeiter provisorisch warm gehalten
11-2024
- Bodenbeläge, Fliesen und Putzarten usw. werden nach gemeinsamer Absprache mit Denkmalpflege, Architekten, Handwerker, Verwaltung und Kirchengemeinde ausgesucht

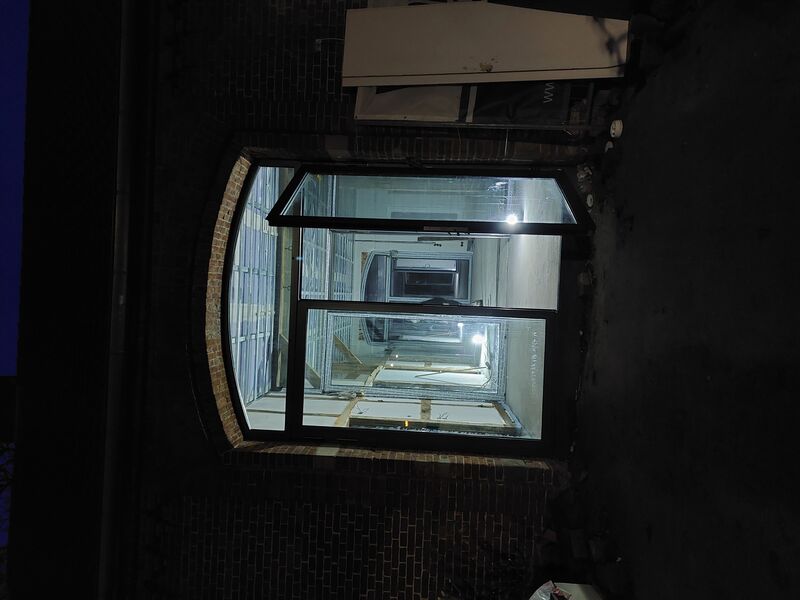

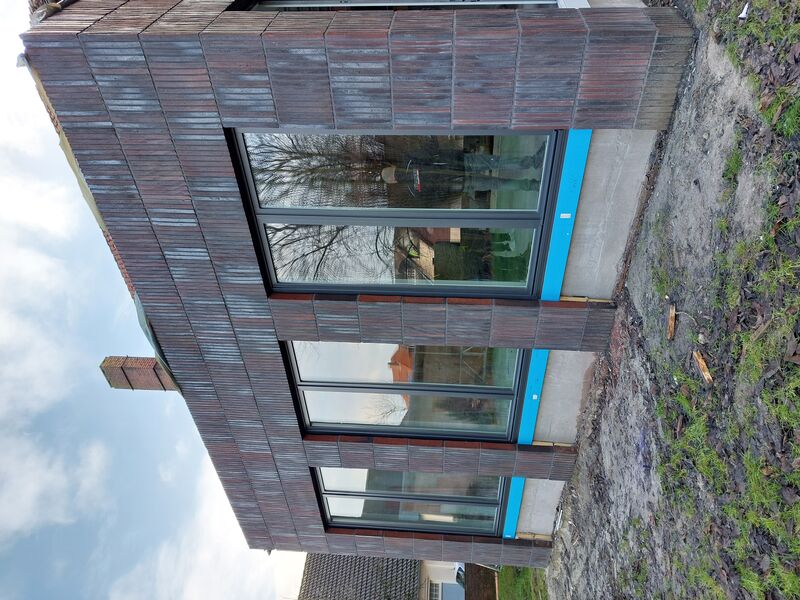

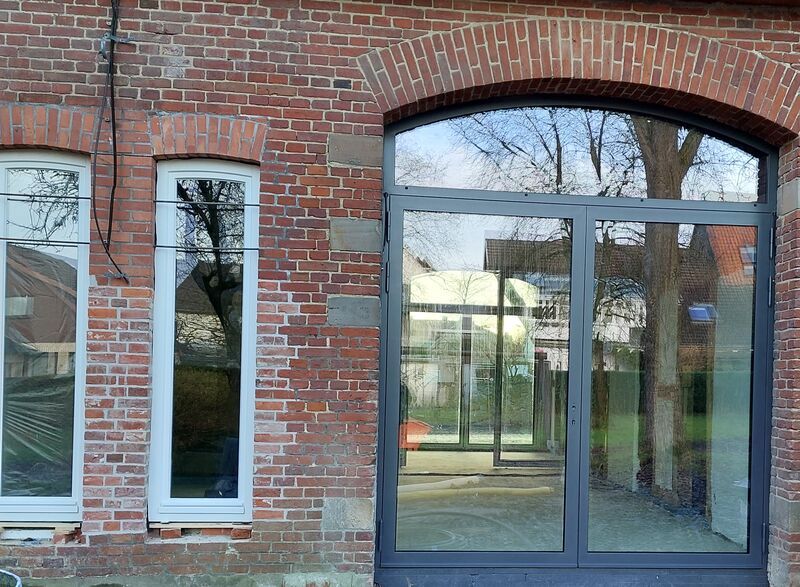

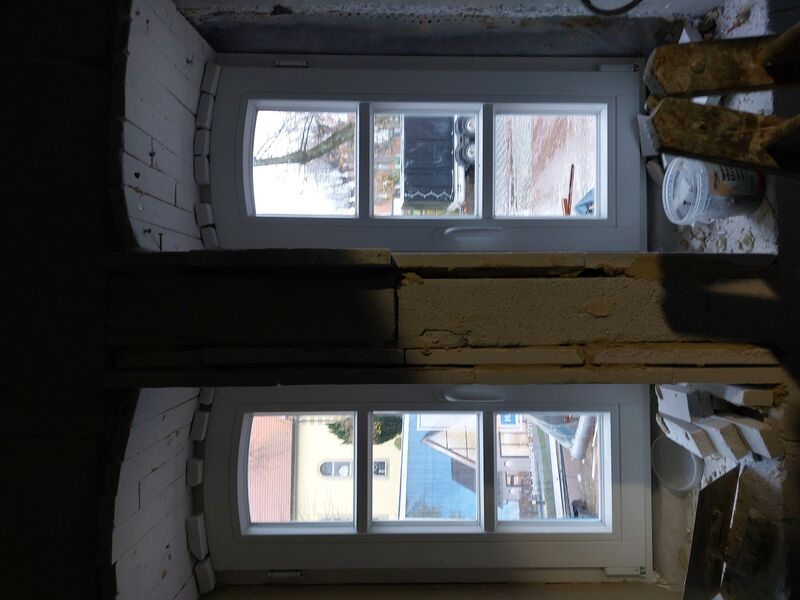

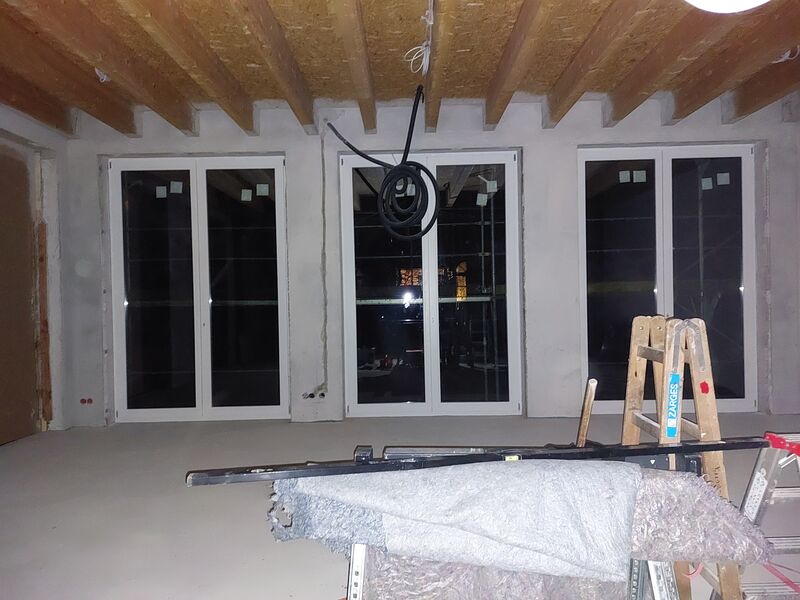

- Die ersten neuen Fenster werden eingebaut
- Die Trockenbauer kümmern sich um die Decken und die ersten Wände werden wieder gestellt
- Der Saalanbau wird verfugt und das Gerüst kann wieder entfernt werden
- Aufräumen ist natürlich immer wieder fällig, am Liebsten GEMEINSAM

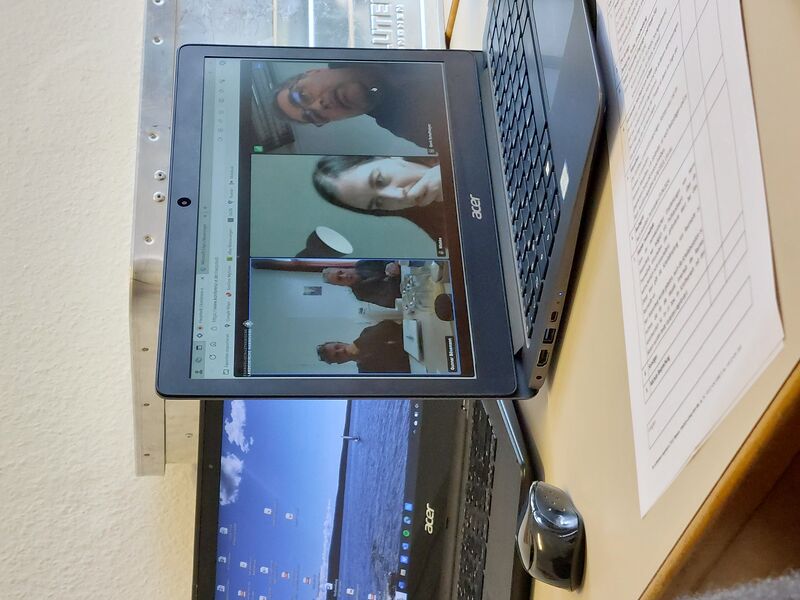

- Regelmäßige Baubesprechungen mit ALLEN Beteiligten begleiten die Arbeiten und ergeben einen gemeinsamen Zeitplan
12-2024
- Räume werden für Fliesenleger vorbereit
- Die Böden bekommen eine Grundierung
- Heizung wird teilweise in Betrieb genommen
- Fachwerk wird nach Absprache noch gesandstrahlt

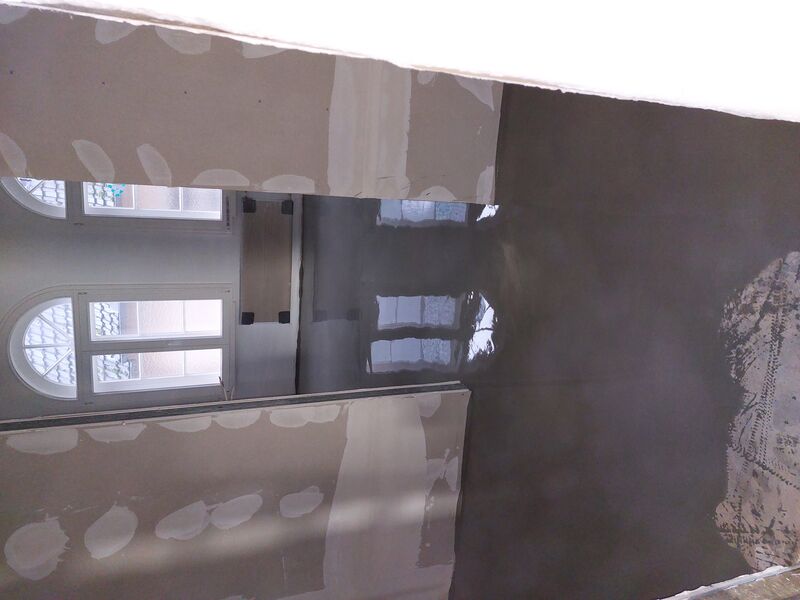

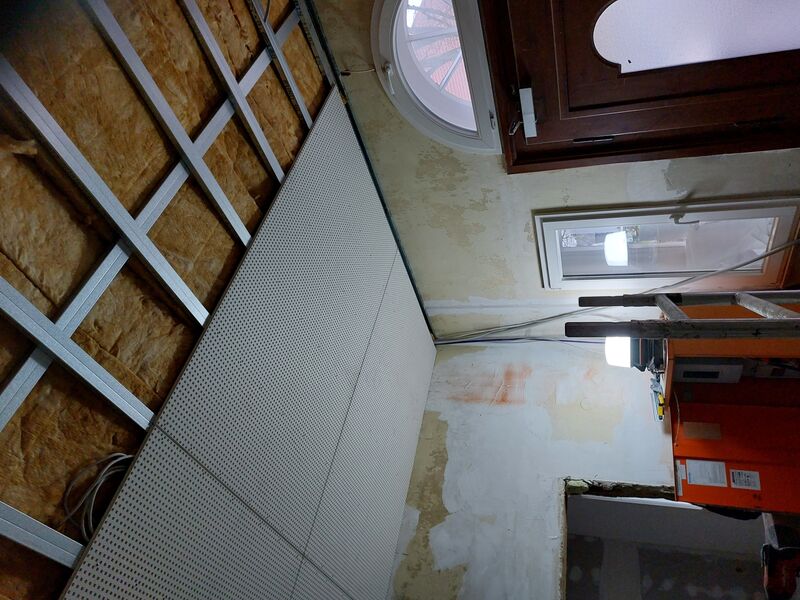

- Weitere finale Decken mit Verkabelung für Beleuchtung enstehen
- Neue Türenlemente für die Diele werden eingebaut
- Weitere Träger für die neuen Schiebetüren werden eingesetzt
Bildergalerie Gemeindezentrum 01.01.2024 bis 30.06.2024
02-2024

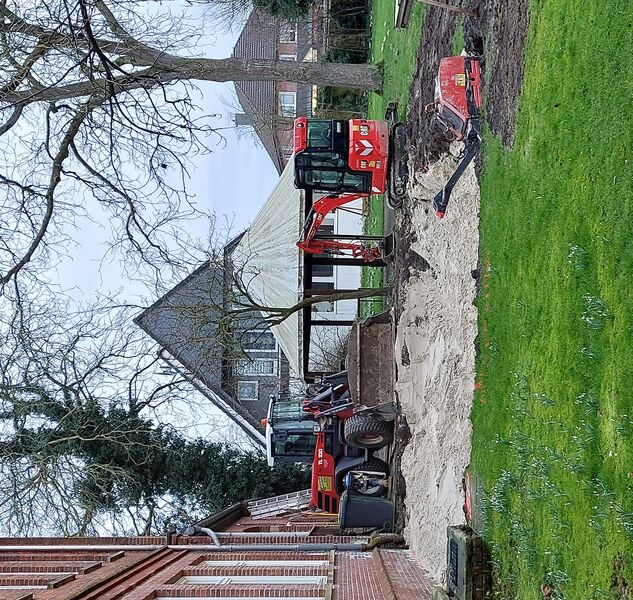

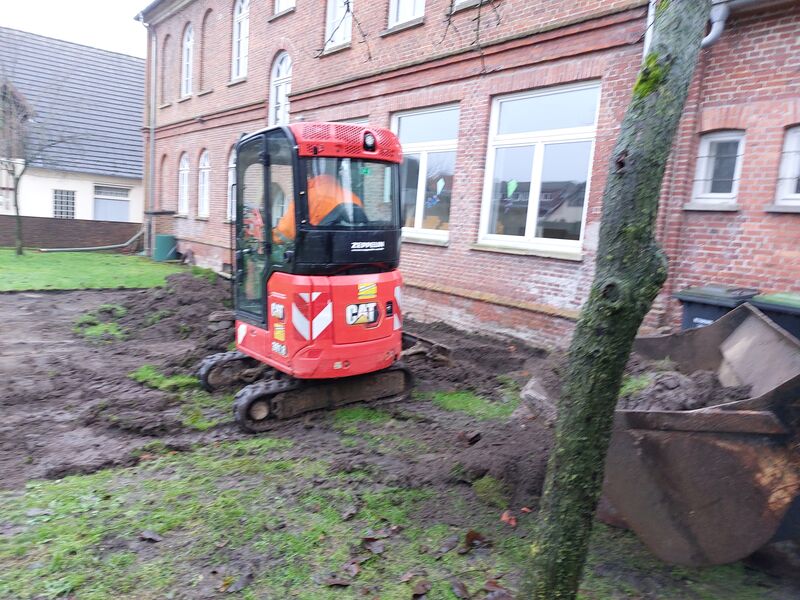

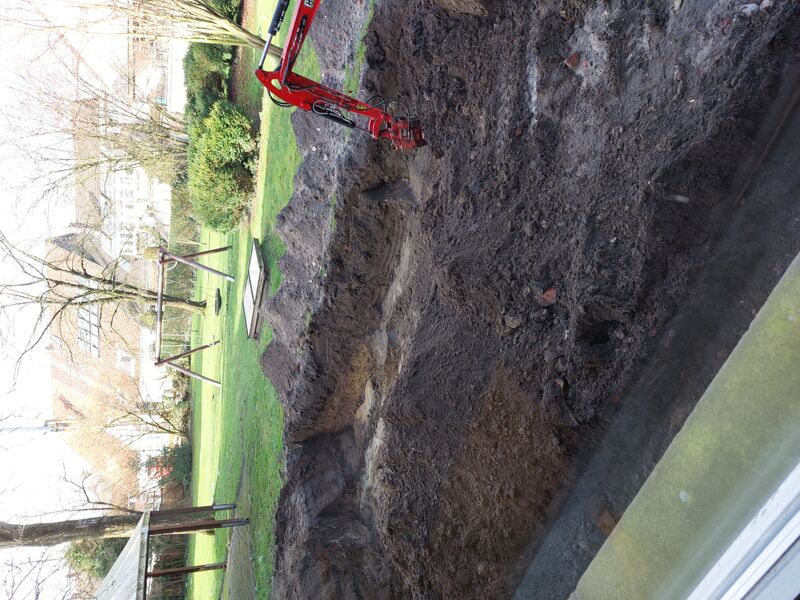

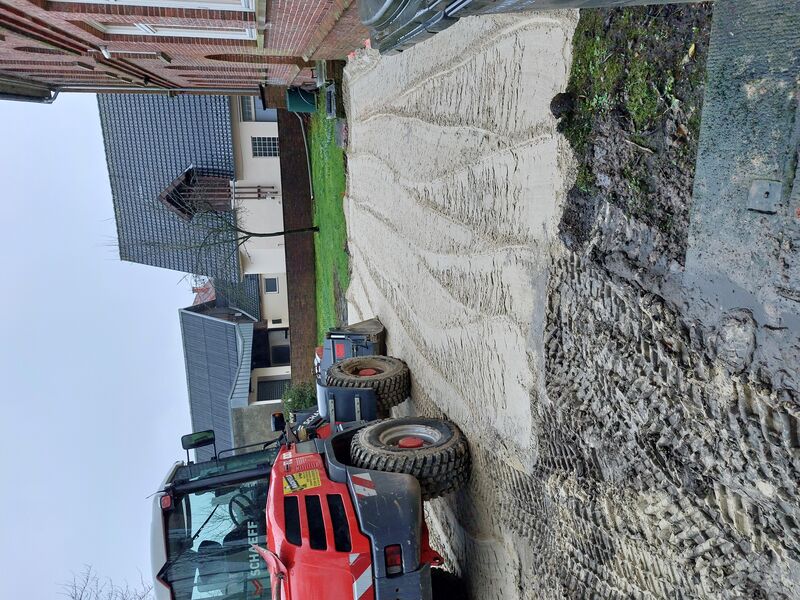

- Nach Erhalt der Baugenehmigung am 12.02.2024 werden nun die aktuell nötigen Erdarbeiten zunächst abgeschlossen

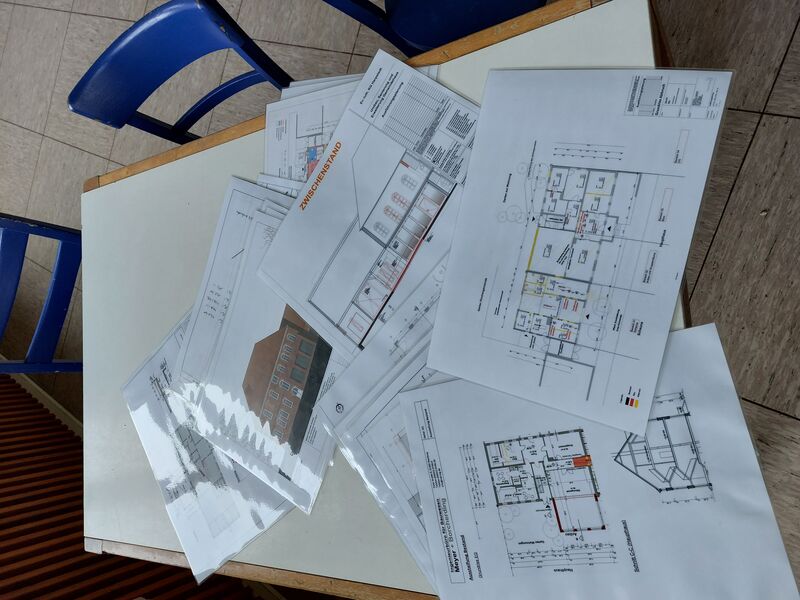

- Der zuständige Architekt betreut die notwendigen Ausschreibungen

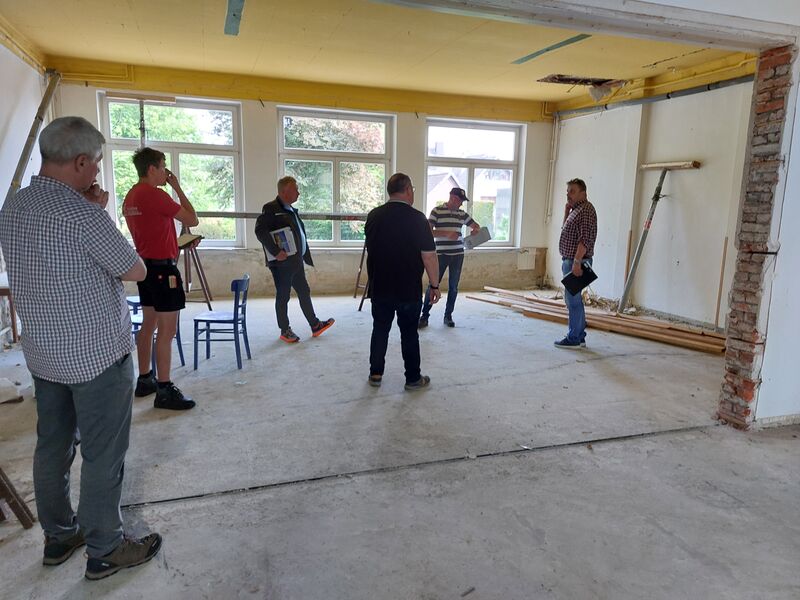

- Baubesprechungen mit den Entscheidungsträgern finden wöchentlich statt.
03-2024
- Vorbereitung Umzug Kirchenbüro
- Umzug Kirchenbüro und Ausräumen der Räume
- Vorbereitung der Entkernen nach Vorgabe
04-2024
- Zuschnitt der Räume wurde angepasst / Wände entfernt

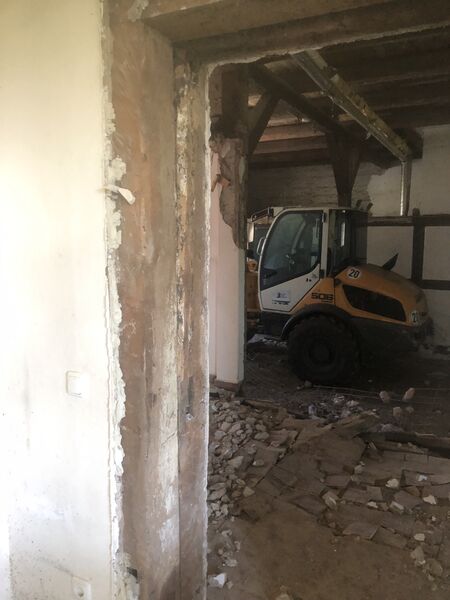

- Böden entfernt
- Decken werden freigelegt
- alles begleitet vom Architektenteam
05-2024
- Decke und Böden der Diele wurden weiter zurückgebaut
- Türöffnungen sind verbreitert worden
06-2024
- Fensterfront zum Anbau geöffnet, damit neue Träger eingebaut werden können

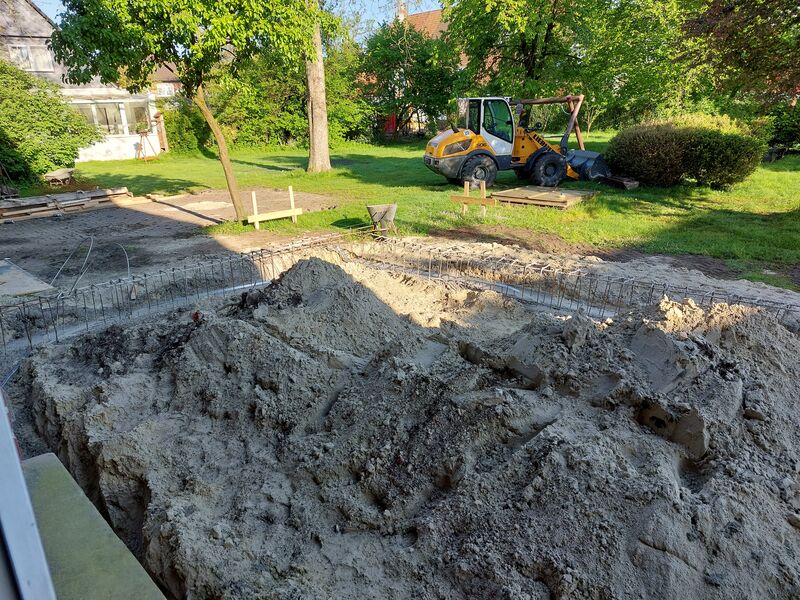

- Sole für neuen Saalanbau gefertigt
Bildergalerie Gemeindezentrum bis 31.12.2023

12/2023

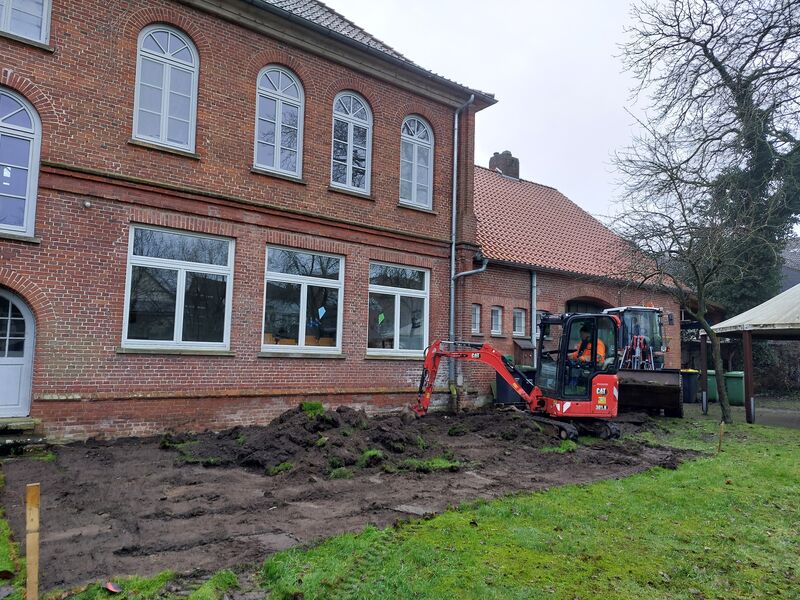

- Viele Entscheidungen der letzten Monate und Absprachen mit allen Beteiligten, ermöglichen nun, mit einer vorläufigen Baugenehmigung, die ersten Erdarbeiten für den Saalanbau.
